在数据中心节能改造项目验收场景里,有一个流传很广的错误算法:把PUE从1.5降到1.3,直接对外宣称节电20%。这是典型概念混淆,错把PUE的比值差当成节电率。在IT负荷不变的前提下,这次改造带来的总用电降幅实际只有13.3%。想要正式签认节能改造收益,还必须剔除负载波动、季节天气、计量口径变更带来的干扰。

  文中所有测算案例均为假设,针对同一套全电供能机房,前后统计周期保持等长。1.3仅作为设定情景,项目最终目标需要结合项目合同与规范单独确定。设计值与实测值要分开记录,节能收益必须依托实测数据与经验证的基准模型核算。

  一、PUE下降,总用电量也可能上涨

  PUE的定义,是同一统计周期内,机房总能耗除以IT设备能耗。我们以电量kWh作为计量单位举例:IT用电量稳定维持100万度,PUE由1.5下降至1.3,总用电量就从150万度减少到130万度,节约20万度电。以改造前总电量150万度作为分母,节电比例是13.3%;如果拿改造前非IT用电50万度做分母,节约比例就变成40%。两个数值描述的是两件完全不同的事,项目汇报时,分母必须清晰标注,不能笼统写一个百分比。

  更容易被忽略的情况是业务负载增长。改造前期总耗电150万度、IT用电100万度;改造完成后,业务扩容,IT用电提升至120万度,总用电156万度。此时PUE同样从1.5降到1.3,但机房总电表反而多走了6万度。电表记录的是真实消耗的总电量,PUE反映的只是总能耗和IT能耗的比值。项目验收签字时,这两项指标要分开汇报。PUE改善代表比值优化,不等于总用电量下降。

  验收资料必须同时展示PUE、总电量、IT电量三组数据。导出累计电量时,严格对齐起止时间;月度PUE要用整月总电量除以整月IT电量,不能简单对每日PUE直接取平均值。直接平均会让高负载、低负载的日期获得同等权重,最终结果失真。还有一个实操细节,抄表数值出现跳变,优先核查电流电压倍率、换表记录、电表复位日志。监控平台的平滑曲线,不能替代原始抄表记录。所有异常数据、缺失数据的补数方法,全部放在计算附件内,方便复核人员复算。

  二、边界与基准模型,是节能归因核心

  节能核算最容易产生争议的源头,就是计量边界没有提前锁定。园区共用冷站、办公用电、变配电损耗,要明确划分归属哪一块电表。如果冷站从机房计量范围中剥离,机房总表能耗自然下降,这种减少不能算作本次改造的节能成果。外购冷量、自备发电,也要按照统一口径统计,不能简单把购电账单当成全部能耗。

  IT侧测点同样要仔细确认:数据取自UPS输出、列头柜,还是机柜入口?上游配电到机柜末端,本身存在配电损耗。一旦改造前后更换测点位置,PUE数值会直接发生变化。对照电气单线图逐一核对A/B双路供电回路,排查漏计、重复计量,还有UPS回路混入非IT负载的问题。国内项目核算,需要对照GB40879-2021、GB/T32910.3-2016,确认标准适用范围和计量要求,同步匹配节能审查文件、地方政策以及项目合同。设计PUE、短期实测PUE、年度实测PUE必须分开列示,不能混为一谈。

  计量边界对齐之后,才可以开展节能归因。正确的核算逻辑是:保持报告期的IT负载、天气条件不变,假设不实施本次改造,原有系统预计消耗多少电量。用这套调整后的基准耗电量,减去同期实测耗电量,得到可核验的节电量。很多项目直接用旧PUE乘以新IT电量估算节电,这个算法自带缺陷。机房存在固定基础能耗,负载提升之后,单位IT电量分摊的固定能耗会自然下降,这部分能耗减少属于负载效应,不能全部归为改造设备的节能贡献。

  行业实操中,我一般会把历史数据按照相近IT负载、湿球温度、原有运行模式分组,数据充足再搭建回归模型。蒸发冷却系统高度依赖湿球温度,只对比去年同月数据,会忽略自然冷却时长差异。如果负载区间没有重叠、缺少代表性季节数据,不能强行外推全年节能收益,优先补充测试。

  节能收益只确认同等工况下减少的用电量,不能依靠两个PUE数值相减得出。同时要留存设备运行台数、供回水设定值、冗余策略、扩容停机记录。区分本次改造主动调整的控制策略,和天气、业务扩容、其他同期技改带来的能耗变化。如果把所有工况全部强行拉平,会把改造带来的真实节能收益一并剔除。

  节能核算规则,最好在改造开工前就约定清楚:剔除哪些异常时段、缺测数据如何补齐、模型适用的负载区间、复核责任人。原始全量数据、筛选样本完整留存。如果项目前期没有约定核算规则,要先补齐依据,再确认节能收益。

  三、验收表单要可复算,分账评估净收益

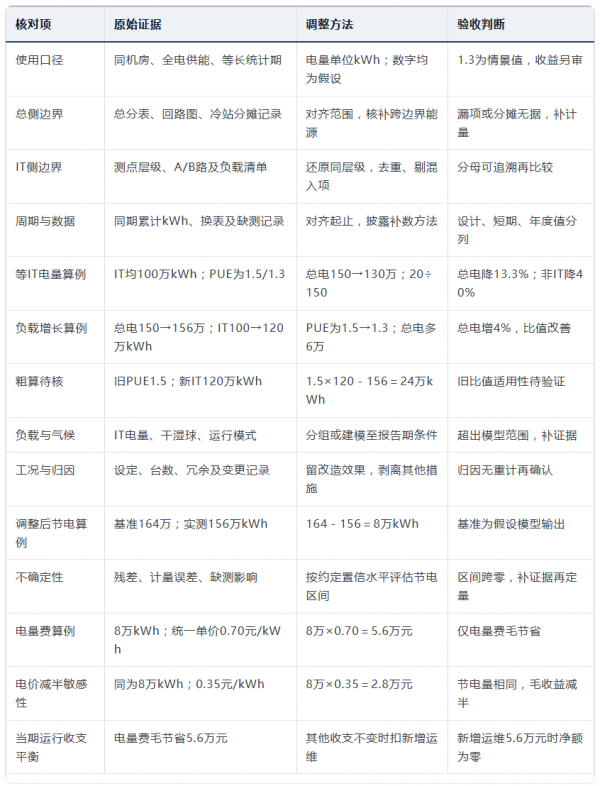

  验收表单的每一项证据,都要溯源到计量点位、时间戳、文档版本。验收环节只审核节能收益证据,合规达标、合同其他验收条目单独核查。核算时需要区分总侧计量边界、IT测点边界、统计周期,校验同机房、等长统计周期,统一电量单位。不同算例要单独核验:IT负荷不变场景、负载增长场景、基准模型测算场景,全部分开验算。表格中164万度是基准模型独立输出,验收附件保存基准期数据、模型版本、全部调整记录。复核时,将实测与预测的残差,按照负载、湿球温度展开分析;高温区间持续单向偏差,说明模型存在工况遗漏,需要修正。

  结合模型、计量、缺测带来的不确定性,按照约定置信区间,评估节电的波动范围。如果节电区间跨零,说明节能效果证据不足,需要补充测试或者缩小核算范围,仅保留PUE比值改善结论。同一时段多项改造同步落地,需要逐项拆分收益,依靠隔离计量或者可验证的分解方法。如果同期完成服务器换代,IT侧能耗本身发生改变,要明确本次节能核算范围。仅评估基础设施改造,需要单独列出服务器变更影响;如果是整体工程验收,则一并纳入IT侧节能评估,防止固定分母后漏掉收益。

  电量归因确认完成后,再分开核算电量费、需量费,以及改造新增运维成本。分时电价场景,按照各时段节电量匹配对应电价累加;基本电费遵循合同计费规则,平均功率下降,不等于最大需量同步降低。表内收支测算仅为当期增量,项目整体投资回收周期,需要单独测算。

  很多项目在节能验收时,只拿改造前后两个PUE数字就直接核算收益。从一线工程验收的角度看,PUE只是一个比值指标,本身不能直接等同于节电量。只有调整到同一工况条件下,基准耗电减去实测耗电,并且整条计算链路可以追溯原始读数、调整依据与误差范围,这样核算出来的节能收益,才具备签字确认的价值。

  在数据中心节能改造大量落地的当下,很多项目依靠PUE指标做宣传和收益测算,那么行业该建立怎样统一的基准模型规范,规避PUE核算带来的收益虚高问题?
